Монтаж сэндвич-панелей: пошаговая инструкция

Сэндвич-панели — популярный материал для быстрого строительства зданий благодаря своей лёгкости, прочности и отличной теплоизоляции. Однако качественный монтаж напрямую влияет на долговечность и энергоэффективность конструкции.

В этой статье — подробная пошаговая инструкция по монтажу сэндвич-панелей с учетом всех ключевых нюансов.




1. Подготовка к монтажу сэндвич-панелей

- Проверка конструкции каркаса

Перед началом работ необходимо убедиться, что:

Металлокаркас (или иное основание) ровный и соответствует проекту.

Все элементы обработаны антикоррозийными составами.

Готовы крепёжные элементы (саморезы, герметик, уплотнители).

- Доставка и хранение панелей

· Перевозить панели строго вертикально или на ровном основании.

· Хранить в сухом месте, защищённом от влаги и механических повреждений.

· Не снимать защитную плёнку до окончания монтажа.




2. Монтаж стеновых сэндвич-панелей

- Шаг 1. Установка стартового профиля

· По нижней обвязке каркаса крепится стартовая планка (обычно П-образный профиль).

· Выравнивается по уровню, фиксируется саморезами через каждые 30–40 см.

- Шаг 2. Крепление первой панели

· Установка начинается с угла здания.

· Панель выставляется строго вертикально (проверяется уровнем).

· Фиксация к каркасу специальными саморезами с EPDM-прокладкой (шаг 40–50 см).

- Шаг 3. Соединение панелей между собой

· Каждая следующая панель стыкуется в замок (шип-паз) с предыдущей.

· Для герметичности используется силиконовый герметик или уплотнительная лента.

- Шаг 4. Обрамление проёмов (окна, двери)

· По периметру проёмов монтируются доборные элементы (нащельники, уголки).

· Все стыки дополнительно герметизируются.




3. Монтаж кровельных сэндвич-панелей

- Шаг 1. Установка опорных элементов

· На стропильную систему укладывается гидроизоляционная мембрана.

· Монтируются опорные прогоны (если требуется).

- Шаг 2. Укладка панелей

· Монтаж ведётся снизу вверх.

· Панели крепятся к прогонам саморезами с шагом 30–40 см.

· Стыки между панелями заполняются монтажной пеной или герметиком.

- Шаг 3. Устройство конька и примыканий

· Верхний стык скатов закрывается коньковым элементом.

· Места примыкания к стенам и трубам герметизируются.




4. Распространённые ошибки при монтаже

 Неправильная стыковка панелей → приводит к продуванию и потере тепла.

 Использование обычных саморезов вместо специализированных → коррозия и разгерметизация.

 Отсутствие герметизации швов → появление мостиков холода.

 Монтаж в дождь или снег → попадание влаги внутрь панели.




5. Советы по монтажу от профессионалов

 Работайте в сухую погоду (оптимально +5°C до +25°C).

 Используйте только фирменный крепёж.

 Проверяйте вертикальность каждой панели уровнем.

 Не ходите по кровельным панелям без специальных трапов.

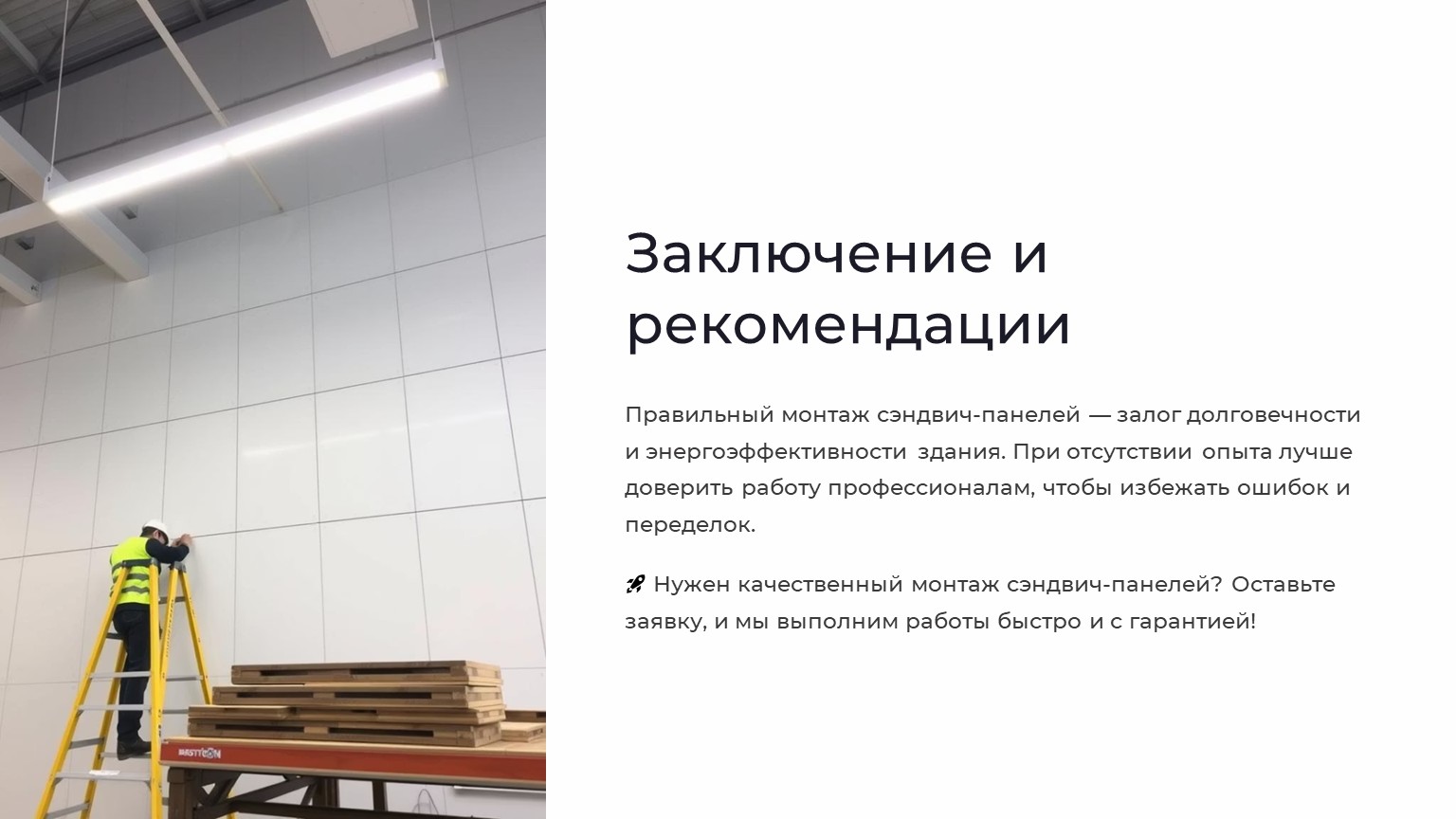

6. Заключение

Правильный монтаж сэндвич-панелей — залог долговечности и энергоэффективности здания. Если у вас нет опыта, лучше доверить работу профессионалам, чтобы избежать ошибок и переделок.
